国电某热电厂锅炉磨入口风量改造

发布日期: 2017-03-30

项目内容概述

         国电某热电厂采用自清灰风量测量装置,将对二台锅炉的磨入口风量(5套/1炉)进行改造。项目内容主要包括测量一次测量元件的安装、磨入口风量的计算数学模型的建立。

安装技术要求

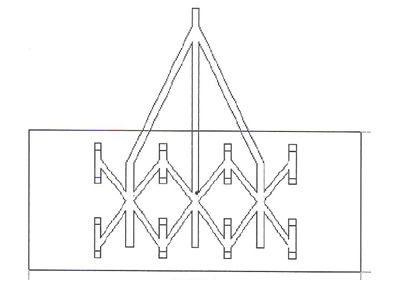

        磨入口风量测量装置应安装在混合风风道2384*974*4mm(宽*高)的水平管道上,每炉5套。安装时若风道内测量装置前1-1.5米范围内有支撑架遮挡,影响风量测量,务必割除。请参照安装图。



      应特别注意的是:测量装置的斜剖面必须在迎风面上,迎风面为“+”侧,背风面为“-”侧。敷设引压管时,测量装置的“+”、“-”压侧应分别与变送器的“+”、“-”侧相连,避免差错。

      每根引压管路敷设应确保无漏点,必须进行严密性试验。引压管路敷设完毕后,安装变送器前必须用压缩空气进行管路吹扫。

      引压管应用φ16*2或φ14*2的不锈钢管。

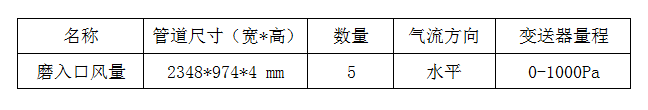

变送器量程按下表调校:



风量计算数学模型

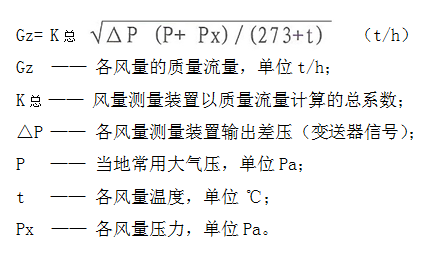

      ● 风量计算数学模型





      ● 小信号切除及系统阻尼加装要求

      风量计算,因涉及开根号,故应加装小信号切除功能,建议当变送器输出电流小于或等于4.2mA,认为风量为零。

      为了确保显示的稳定性,系统应加装软件阻尼。

      建议系统采样速度取用1次/秒,采用前6秒钟平均值进行显示。

其他事项

      为了确保项目顺利完成,要求数学模型必须在锅炉点火前检验正确。
